Vernieuwing Centrum Heerenveen

Vooruitblik werkzaamheden vernieuwing centrum Heerenveen

We zijn volop bezig met de voorbereidingen voor de vernieuwing van het centrum. Als alles volgens planning verloopt, starten de werkzaamheden op het Gemeenteplein in oktober 2025.

We vervangen de riolering, leggen nieuwe bestrating aan met klinkers, plaatsen bankjes, en zorgen voor extra groen. Ook komt er iets nieuws bij: een fontein. Na het Gemeenteplein volgen de de Sieversstraat en de Dracht.

Filmpje over plannen en ontwikkelingen centrum

Ook is er een filmpje beschikbaar over de vernieuwing van het centrum. We hopen dat dit een duidelijk beeld geeft van de plannen en ontwikkelingen. Je kunt het filmpje bekijken via deze link.

Blijf op de hoogte van de voortgang met de omgevingsapp!

De gemeente Heerenveen heeft een nieuwe app gelanceerd: Heerenveen Vernieuwt. Met deze app volg je stap voor stap de vernieuwing van het centrum. Je vindt er informatie over de werkzaamheden, de planning en de laatste stand van zaken. Let op: deze app gaat over het werk dat de gemeente zelf uitvoert aan de openbare ruimte. Voor de voorbereidende nutswerkzaamheden, zoals het verleggen van kabels en leidingen door A. Hak, is er een aparte app beschikbaar (zie QR-code hieronder).

Met ‘Heerenveen Vernieuwt’ zie je precies waar en wanneer de gemeente aan de slag gaat met vergroening, nieuwe bestrating, ontmoetingsplekken en het toekomstbestendig maken van het centrum. De app is gratis te downloaden via de App Store en Google Play Store.

Of je nu in het centrum woont, werkt, onderneemt of er graag komt: met deze app blijf je eenvoudig op de hoogte.

Aannemer A.Hak voert de voorbereidende werkzaamheden voor de herinrichting uit, zoals het verleggen van kabels en leidingen. Via een speciale omgevingsapp deelt het bedrijf updates en extra informatie over de werkzaamheden in het centrum van Heerenveen. Je kunt via de app ook rechtstreeks contact opnemen met omgevingsmanager Petra Boersma. Op dit moment wordt de app gebruikt voor de werkzaamheden op de Dracht. De app is gratis te downloaden en je hebt geen account nodig. Download de app of scan de QR-code.

Waar zijn we nog mee bezig?

Wat hebben we gedaan

Wat staat ons nog te wachten

Veelgestelde vragen

In opdracht van Vitens en Liander vervangt en verlegt A.Hak de ondergrondse bestaande kabels en leidingen voor gas, water en elektra.

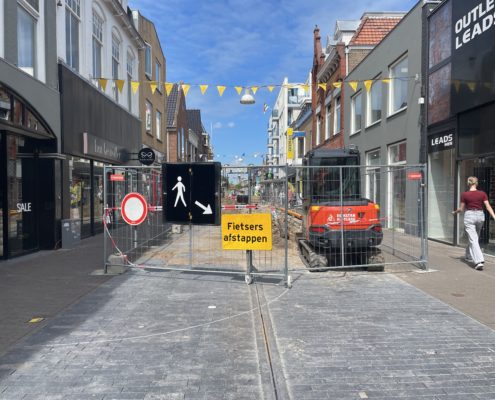

Half april 2025 is A.Hak gestart met werkzaamheden aan de noordzijde van de Dracht. Er wordt gewerkt in korte werkvakken van 30 tot 50 meter, die telkens in één keer worden afgerond. Deze aanpak zorgt voor overzicht en voorkomt langdurige overlast op één plek.

Om de hinder voor bewoners, ondernemers en bezoekers zoveel mogelijk te beperken, is er dagelijks afstemming met de omgeving. Heldere communicatie, veilige looproutes en duidelijke afzettingen zorgen ervoor dat de straat zo toegankelijk mogelijk blijft.

De werkzaamheden duren naar verwachting tot begin 2026. De planning kan echter wijzigen, afhankelijk van wat er onder de grond wordt aangetroffen.

De voortgang van de werkzaamheden wordt gedeeld via de A. Hak Omgevingsapp. Via deze omgevingsapp deelt het bedrijf updates en extra informatie over de voortgang in het centrum van Heerenveen. Ook kun je er rechtstreeks contact opnemen met omgevingsmanager Petra Boersma. Momenteel wordt de app gebruikt voor de werkzaamheden op het Gashoudersplein; aansluitend volgt de Dracht. De app is gratis en zonder account te downloaden. Download de app of scan de QR-code.

Daarnaast informeert de gemeente Heerenveen regelmatig via de krant, de gemeentelijke website en social media.

Aannemer A. Hak krijgt vaak de vraag:
“Waarom wordt de bestrating op dezelfde plek alweer opengebroken? Kan dit niet efficiënter?”

In theorie is een efficiëntere werkwijze mogelijk, maar die zou leiden tot meer en langdurigere overlast. In een winkel-centrum is dat niet wenselijk. Daarom is ervoor gekozen om het werk in fases uit te voeren, ook al betekent dit dat dezelfde plek meerdere keren wordt opengebroken.

Waarom drie keer op dezelfde plek?

Om de overlast te beperken, gebeurt het werk in fases:

  • Eerst worden de nieuwe leidingen aangelegd, waarna de sleuven snel weer dichtgaan.
  • Daarna worden bedrijven en woningen aangesloten, waardoor de grond opnieuw open moet.
  • Tot slot worden de oude kabels verwijderd, wat de derde keer graven betekent.

Door deze aanpak blijft de bestrating zo kort mogelijk open, ook al vraagt het meer werk.

Tijdens de werkzaamheden kunnen (delen van) straten of wegen tijdelijk worden afgesloten. In dat geval worden duidelijke omleidingsroutes aangegeven.

Winkels en woningen blijven zo veel mogelijk bereikbaar. Ook wordt ervoor gezorgd dat hulpdiensten de locatie in geval van nood kunnen bereiken.

Tijdens de werkzaamheden is enige geluidsoverlast helaas niet te voorkomen. A.Hak doet er alles aan om de overlast zoveel mogelijk te beperken en werkt binnen de toegestane werktijden.

Er wordt op werkdagen gewerkt van 7.00 tot ongeveer 16.30 uur. In principe vinden er geen werkzaamheden plaats in de avond of in het weekend.

Je woning, pand of oprit blijft tijdens de werkzaamheden bereikbaar. Het kan zijn dat de bereikbaarheid tijdelijk iets beperkt is, bijvoorbeeld doordat er een loopbrug over een sleuf wordt gelegd.

Leveringen kunnen gewoon doorgaan. Ook als bewoner of winkelend publiek kun je jouw woning of de winkels blijven bereiken.

Ja, omdat er gewerkt wordt in zand en grond kan er tijdens het graven stof of vuil vrijkomen. We doen ons best om dit zoveel mogelijk te beperken.

Tijdens de werkzaamheden kunnen er geplande onderbrekingen plaatsvinden. Op bepaalde momenten moeten de aansluitleidingen worden overgezet van de oude naar de nieuwe leiding. Om dit veilig te kunnen uitvoeren, wordt de levering van water, gas of elektriciteit tijdelijk onderbroken. Je wordt hierover altijd vooraf geïnformeerd.

Ja, tijdens de werkzaamheden wordt gezorgd voor veilige doorgangen voor zowel voetgangers als fietsers. Waar nodig worden tijdelijke routes duidelijk aangegeven met borden of afzettingen.

We doen er alles aan om bestaande bomen en groen zoveel mogelijk te behouden. Als er toch bomen verwijderd moeten worden, gebeurt dit volgens de geldende richtlijnen en vergunningen. In het nieuwe plan voor de herinrichting van het centrum komt bovendien aanzienlijk meer groen terug dan er nu aanwezig is.

Als de werkzaamheden vertraging oplopen, informeren we je hierover tijdig en geven we een bijgewerkte inschatting van de nieuwe einddatum.

Ja, voor vragen of klachten kun je op werkdagen tussen 8.00 en 16.00 uur contact opnemen met de gemeente en/of A. Hak.

Contactgegevens A.Hak

Petra Boersma – Omgevingsmanager

Telefoonnummer 06 12380208

E-mail: pboersma@a-hak.nl
